Cumpărarea unei case prefabricate trece prin șapte pași: configurare, contract, autorizație, producție, livrare, montaj, predare. Ordinea contează; contractul contează și mai mult. Ghidul de față parcurge drumul complet de la primul clic până la chei, arată clauzele care vă protejează (preț fix, conținut definit, fereastră de livrare, garanție) și numește capcanele care costă bani adevărați, ca să cumpărați cu ochii deschiși de la orice producător, inclusiv de la noi.
Cum cumperi, deci, o casă prefabricată fără surprize? O casă este cea mai mare achiziție din viața celor mai mulți oameni, iar construcția prefabricată reduce procesul de la ani la luni. Această reducere a duratei este un avantaj, dar înseamnă și că deciziile importante vin devreme și una după alta. Ghidul acesta acoperă procesul în sine: ce se întâmplă și când, ce semnați și unde pierd cumpărătorii bani. Cât costă casa este o întrebare separată, cu răspuns în ghidul de prețuri pentru case prefabricate în 2026; cât costă proiectul din jurul casei, în ghidul costurilor complete.

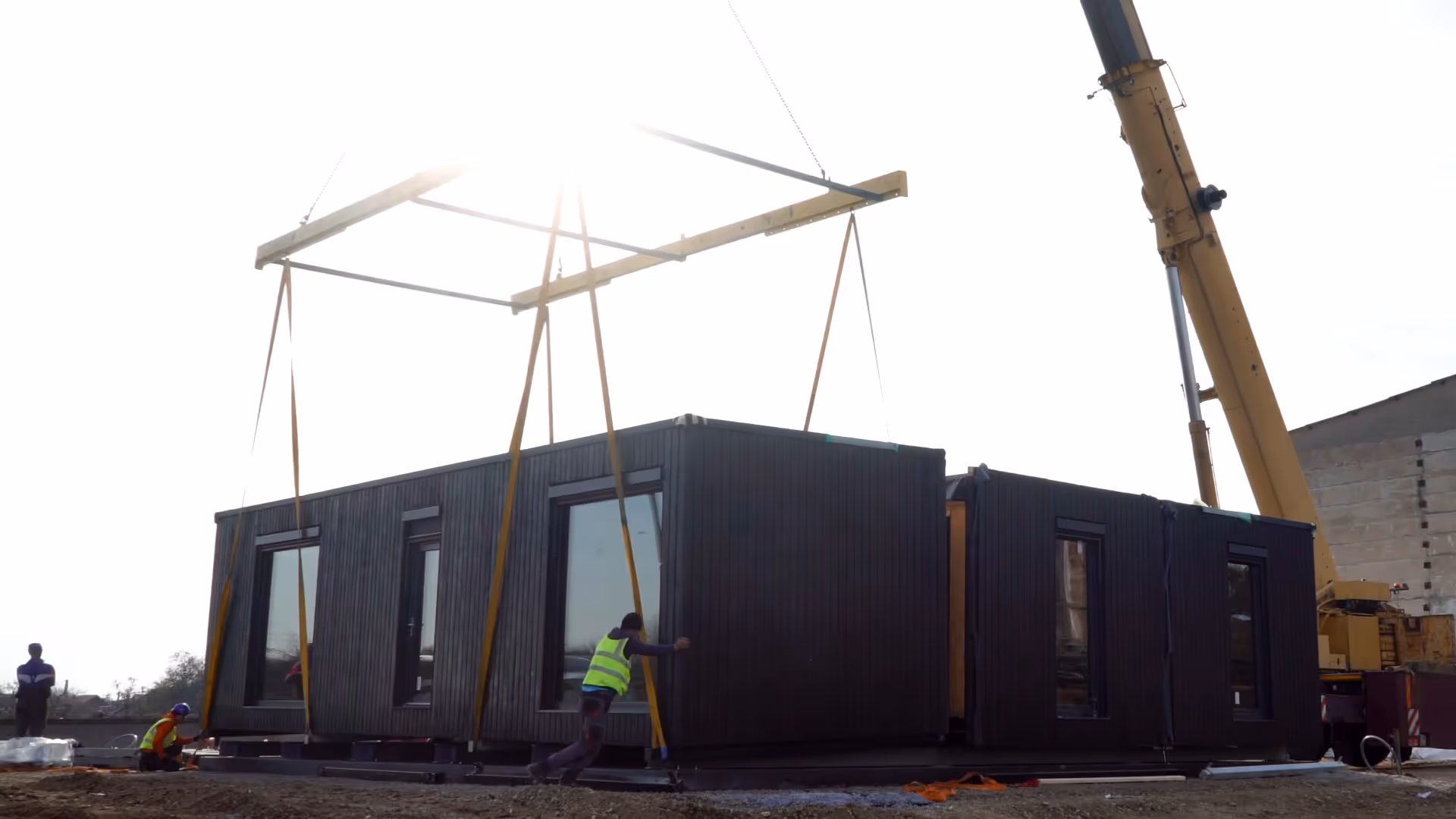

Cei șapte pași, în ordine

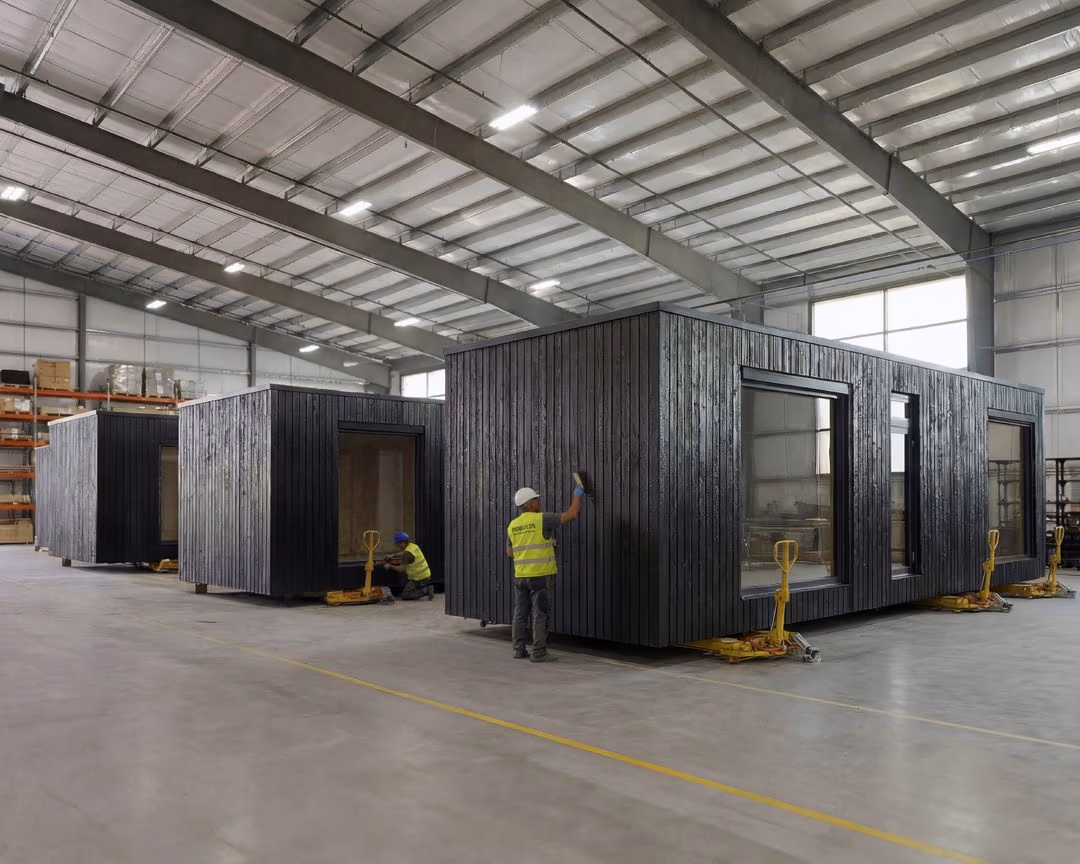

Observația esențială despre calea critică: nu fabrica vă stabilește data mutării, ci autorizația. Producția este rapidă și predictibilă; termenele administrative nu sunt nici rapide, nici predictibile. Producătorii serioși mențin restul procesului bine coordonat: după autorizație, producția și pregătirea terenului se suprapun cât permite proiectul, iar livrarea urmează în săptămâni. Astfel, durata totală se măsoară în luni, fără să se extindă spre un an.
Contractul: ce trebuie să conțină
Contractele pentru case prefabricate sunt mai simple decât cele de antrepriză generală, deoarece o singură parte livrează un produs definit, dar numai dacă definițiile chiar sunt în contract.
Înainte de semnătură, verificați cinci elemente în scris: prețul total din oferta personalizată, plafonul costurilor de șantier pentru modelul ales (26.300-71.500 € la scop complet, majoritatea proiectelor rămân sub el), declanșatorul livrării, cele patru repere de plată (la BIOBUILDS: 10/40/40/10) și garanția (la BIOBUILDS: 5 ani garanție structurală plus 24 de luni garanție legală).
Clauza care protejează cel mai mult este prețul fix cu conținut definit. Creșterea necontrolată a costurilor nu poate începe dacă prețul și conținutul sunt stabilite din prima zi. Dacă un producător ezită să le consemneze pe ambele în scris, aveți deja răspunsul.
Plățile: cum ar trebui să curgă banii
Producătorii serioși lucrează cu plăți pe repere. La BIOBUILDS, planul de plată din contract este: 10% la semnare, 40% la alocarea intervalului de producție, 40% la pornirea producției și ultimele 10% la punerea produsului la dispoziție la destinație, cu verificare pe platforma de transport înainte de descărcare. De la oricine cumpărați, importantă este structura:
- Fiecare plată urmează un eveniment verificabil, nu o dată din calendar. Pornirea producției se poate proba; "săptămâna 12" nu.
- Ultima tranșă se plătește abia când casa este la destinație. Un producător care are încredere în produsul său nu are nevoie de banii dumneavoastră cu mult înaintea livrării.
- Atenție la plățile concentrate la început. Cine cere cea mai mare parte a prețului înainte să fi construit ceva își transferă riscul comercial asupra dumneavoastră. E și tiparul din spatele celor mai multe cazuri problematice din sectorul caselor prefabricate: clientul plătește; producătorul tergiversează.
Capcanele, în ordinea costului
- Oferta cu conținut incomplet. Prețul promovat acoperă o carcasă; conținutul cu adevărat locuibil apare abia în acte adiționale. Antidot: listele cu elementele incluse și neincluse din contract și ghidul costurilor complete ca listă de verificare.
- Terenul neconstruibil. Contract semnat, apoi studiul geotehnic sau accesul macaralei răstoarnă planul. Antidot: măsurători și studiu de sol înainte de contract, sau contract condiționat de ele; ce decide solul arată ghidul de fundații.
- Modificările după înghețarea producției. Fabricația în hală face prefabricatul rapid și precis, și exact de aceea schimbările târzii sunt scumpe sau imposibile. Antidot: decideți totul la pasul 1, în liniște, nu în timpul pasului 4.
- Dependența de producător, subestimată. La prefabricat, o singură companie duce aproape tot proiectul. E un avantaj când compania e solidă și un dezastru când nu e. Antidot: verificați istoricul (ani, case livrate, referințe vizitabile), condițiile de garanție și dacă prețurile și specificațiile sunt publicate sau se negociază de la client la client.
- Promisiunile verbale. "De obicei includem asta" nu e clauză. Antidot: ce contează stă în contract; ce nu stă în contract nu există.
Ce schimbă cumpărarea din fabrică
Două diferențe structurale față de construcția clasică merită înțelese înainte de a începe, deoarece ambele au avantaje și dezavantaje:
Deciziile se mută la început. La construcția clasică decideți pe parcurs (și plătiți fiecare corecție de traseu). La prefabricat se construiește configurația semnată. Renunțați la flexibilitatea din timpul proiectului în schimbul certitudinii prețului și al vitezei. Cumpărătorii care știu ce vor sunt avantajați structural.
Șantierul se comprimă la zile. Nu există șantier de supravegheat luni întregi, deci nici luni întregi de expunere la riscuri legate de vreme, furt și coordonare. Predarea devine un eveniment programat, cu dată fixă în calendar.
La BIOBUILDS: Procesul pornește de la aceste două principii. Configuratorul afișează public, în timp real, prețul fiecărei decizii; oferta personalizată confirmă prețul, iar contractul îl fixează. Producția e standardizată la 3 săptămâni, iar garanția înseamnă 5 ani garanție structurală plus 24 de luni garanție legală. Checklist-ul de mai sus rămâne totuși neutru față de producător, intenționat: de la oricine cumpărați, cumpărați cu contractul, nu cu broșura.
